Angka yang paling sering kami dengar dari calon investor adalah "katanya butuh miliaran" — tanpa tahu miliarnya berapa, untuk apa saja, dan mana yang bisa dihemat tanpa merusak kualitas. Artikel ini membongkar seluruh struktur biaya membangun waterpark secara transparan, lengkap dengan angka nyata dari proyek yang sudah kami kerjakan.

Waterpark skala menengah dengan konfigurasi wahana lengkap — dari water slide, lazy river, hingga zona anak.
Ada tiga kesalahan yang hampir selalu kami temui ketika calon investor datang dengan estimasi yang sudah mereka hitung sendiri — atau yang didapat dari kontraktor lain.
Pertama, mereka hanya menghitung wahana. Wahana memang komponen paling ikonik, tapi porsinya dalam total proyek berkisar 30–40% dari total investasi. Artinya ada 60–70% biaya lain yang sering luput dari perhitungan awal.
Kedua, mereka tidak memasukkan biaya perizinan dan studi kelayakan. Di atas kertas terlihat kecil, tapi pengurusan PBG, AMDAL, dan izin usaha pariwisata di beberapa daerah bisa memakan waktu 3–8 bulan dan biaya 50–200 juta rupiah tergantung skala dan lokasi.
Ketiga, mereka lupa modal kerja operasional 3–6 bulan pertama. Waterpark yang baru buka hampir tidak pernah langsung profit di bulan pertama. Tanpa buffer operasional, banyak proyek yang secara fisik selesai tapi tidak bisa dibuka karena kehabisan kas.
Memahami ketiga jebakan ini adalah fondasi dari perencanaan investasi yang realistis.
Lahan adalah variabel paling tidak bisa dikontrol dalam seluruh struktur biaya — dan ironisnya paling sering diabaikan dalam perencanaan awal. Harga lahan bervariasi sangat ekstrem: dari 50 ribu per meter persegi di pinggiran kabupaten Jawa Tengah, hingga 3–5 juta per meter persegi di koridor wisata Bali atau pinggir tol Jabodetabek.
Untuk waterpark mini di lahan 1.500 m², total pembelian lahan bisa berkisar antara 75 juta hingga 7,5 miliar rupiah — hanya karena lokasi. Itulah mengapa kami selalu memisahkan analisis lahan dari analisis konstruksi. Keduanya adalah keputusan yang berbeda dengan variabel yang berbeda.

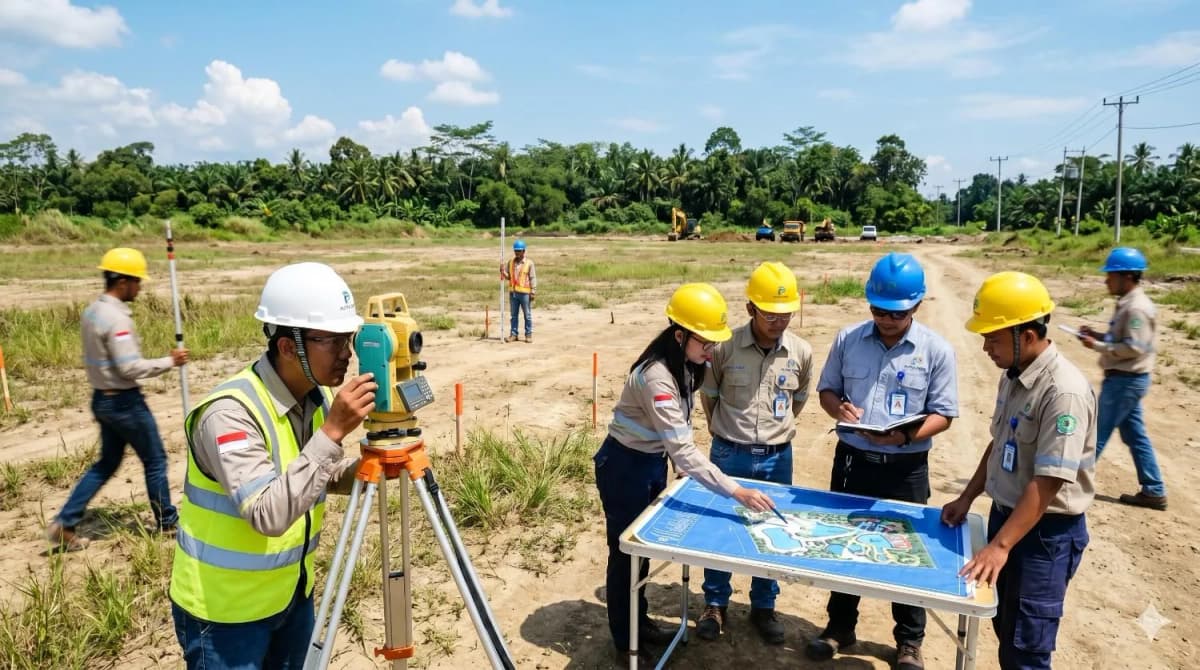

putra fiber sedang melakukan survei lokasi lahan kosong calon waterpark, menggunakan alat ukur topografi dan mendiskusikan denah di lapangan" style="width: 100%; max-width: 100%; display: block; margin-left: auto; margin-right: auto;">Konsultasikan kebutuhan Anda dengan tim profesional kami via WhatsApp. Gratis!
Yang perlu diperhatikan selain harga: status lahan (SHM vs HGB vs tanah adat), kesesuaian peruntukan di RTRW setempat, dan aksesibilitas — lahan dengan akses jalan 8 meter ke atas jauh lebih operasional dibanding lahan murah yang hanya bisa diakses lewat gang sempit.
Fase ini adalah yang paling sering dipotong oleh investor yang ingin berhemat di awal — dan paling sering menjadi sumber penyesalan di kemudian hari.
Studi kelayakan mencakup: analisis catchment area dan populasi target, survei kompetitor dalam radius 30–50 km, proyeksi kunjungan tahunan, dan analisis finansial 5–10 tahun. Biayanya berkisar 25–75 juta rupiah tergantung kedalaman analisis dan siapa yang mengerjakannya.
Desain arsitektur dan engineering mencakup: masterplan kawasan, desain wahana custom, hydraulic design sistem sirkulasi air, structural engineering untuk tower slide, dan gambar kerja untuk seluruh bangunan. Total biaya desain untuk waterpark skala menengah berkisar 150–400 juta rupiah.
Filosofinya sederhana: setiap rupiah yang dihemat di fase desain berpotensi menghasilkan biaya 10–20 kali lipat di fase konstruksi ketika ada yang harus diubah setelah besi sudah ditanam.

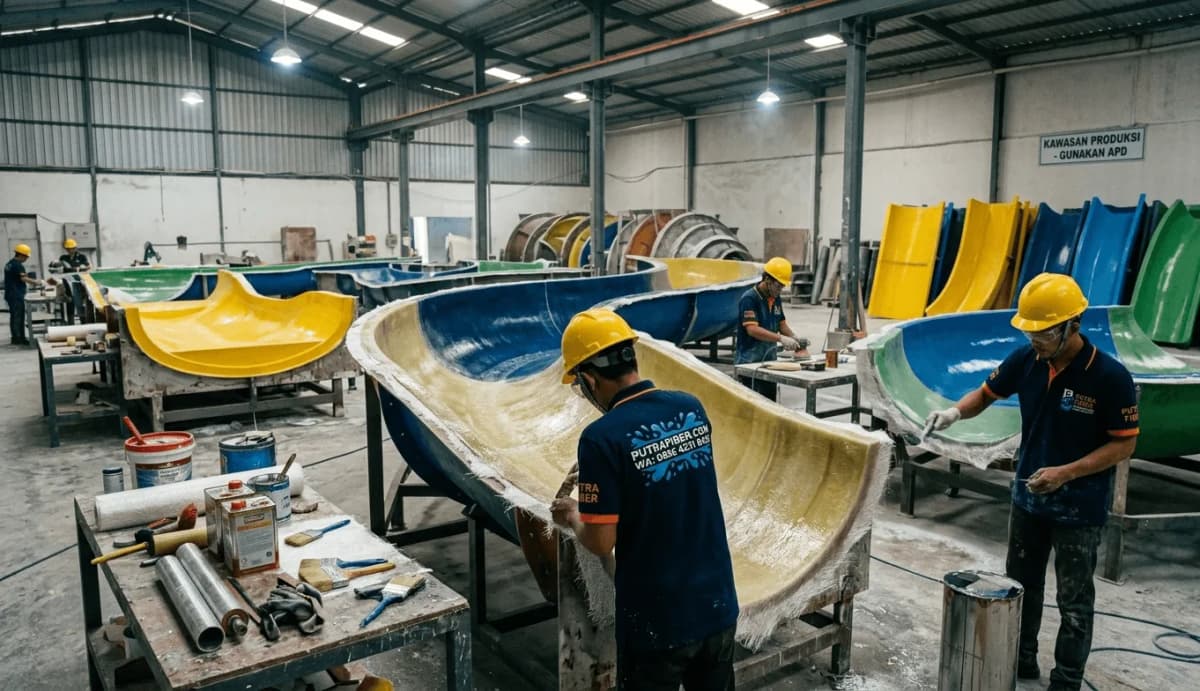

Proses produksi wahana fiberglass di workshop — setiap wahana diproduksi dalam segmen yang kemudian dirakit di lokasi proyek.
Ini komponen yang paling banyak ditanyakan, dan jawaban yang jujur adalah: sangat bergantung pada jenis, ukuran, dan tingkat kompleksitas desainnya. Berikut range harga per wahana berdasarkan tipe:
Jenis Wahana | Panjang/Dimensi | Estimasi Harga | Kapasitas/Jam |
|---|---|---|---|
Perosotan anak (kids slide) | 3–8 meter | Rp 15 – 45 juta | 120–200 anak |
Body slide dewasa | 30–60 meter | Rp 150 – 350 juta | 180–300 orang |
Tube slide / raft slide | 60–120 meter | Rp 300 – 700 juta | 150–250 orang |
Spiral slide tower | Tinggi 8–15 meter | Rp 500 juta – 1,2 miliar | 200–350 orang |
Lazy river | 100–300 meter | Rp 400 juta – 1,5 miliar | 300–600 orang |
Wave pool | 400–1.000 m² | Rp 800 juta – 2,5 miliar | 400–800 orang |
Splash pad / water playground | 100–400 m² | Rp 200 – 600 juta | 100–300 anak |
Catatan penting: harga di atas adalah biaya wahana saja, belum termasuk struktur baja penyangga, instalasi, dan sistem perpipaan dedikasi per wahana. Tambahkan 25–40% dari harga wahana untuk komponen-komponen tersebut.
Konstruksi sipil mencakup semua yang "diam" di lokasi: pematangan lahan, pondasi, kolam, bangunan pendukung, dan lansekap. Ini komponen yang paling bervariasi tergantung kondisi tanah dan topografi lahan.
Lahan datar dengan kondisi tanah baik jauh lebih murah dikerjakan dibanding lahan berbukit yang membutuhkan cut and fill besar, atau lahan dengan muka air tanah tinggi yang membutuhkan treatment khusus untuk pondasi kolam.
Sebagai patokan umum, biaya konstruksi sipil untuk waterpark skala menengah berkisar 35–50% dari total biaya proyek — menjadikannya komponen terbesar dalam struktur biaya keseluruhan.
Fase konstruksi sipil — pembangunan kolam waterpark membutuhkan sistem waterproofing berlapis dan profil kedalaman yang dirancang khusus per zona wahana.
Sistem MEP adalah "organ dalam" waterpark — tidak terlihat oleh pengunjung, tapi menentukan apakah waterpark bisa beroperasi dengan aman, efisien, dan menguntungkan.
Yang termasuk dalam biaya MEP: pompa sirkulasi per wahana dan kolam, sistem filtrasi (sand filter, pre-filter, dosing kimia), sistem elektrikal dan panel distribusi, genset backup, sistem pencahayaan area kolam dan wahana, perpipaan utama dan distribusi, serta sistem pengolahan air.
Untuk waterpark skala menengah dengan 6–8 wahana, total biaya MEP berkisar 800 juta hingga 2 miliar rupiah. Memilih sistem ozonasi sebagai pelengkap klorin menambah biaya 300–500 juta, tapi bisa memangkas biaya bahan kimia 40–60% per tahun dan menjadi diferensiasi marketing yang kuat.
Sering dianggap remeh, tapi bisa menjadi penghambat serius jika tidak diantisipasi sejak awal. Jenis izin yang dibutuhkan bervariasi per daerah, tapi umumnya meliputi: Persetujuan Bangunan Gedung (PBG), Izin Usaha Pariwisata, sertifikasi kelayakan wahana dari Dinas terkait, dan untuk skala tertentu: analisis dampak lingkungan (AMDAL atau UKL-UPL).
Total biaya perizinan di kota-kota besar seperti Jakarta, Surabaya, atau Bali bisa mencapai 150–300 juta rupiah. Di kabupaten biasanya lebih rendah di kisaran 50–150 juta — tapi prosesnya kadang lebih tidak terprediksi.
Ini yang paling sering tidak dimasukkan dalam proposal investasi, padahal krusial. Waterpark perlu buffer operasional untuk: gaji staf, biaya bahan kimia air, tagihan listrik, biaya marketing grand opening, serta cadangan perbaikan di bulan-bulan awal.
Kami merekomendasikan buffer minimal 6 bulan biaya operasional sebelum waterpark mulai profit. Untuk waterpark skala menengah dengan 20–30 staf, angka ini berkisar 500 juta hingga 1,2 miliar rupiah.
Menggabungkan semua komponen di atas, berikut range investasi total berdasarkan skala proyek — angka ini mencerminkan kondisi di kota-kota menengah di Jawa dan sekitarnya, tidak termasuk harga lahan:
Skala | Luas Lahan | Jumlah Wahana | Total Investasi* | Kapasitas Harian |
|---|---|---|---|---|
Mini Waterpark | 500 – 2.500 m² | 3 – 5 wahana | Rp 500 juta – 3,5 miliar | 200 – 400 pengunjung |
Waterpark Kecil | 2.500 – 5.000 m² | 5 – 8 wahana | Rp 3,5 – 7 miliar | 400 – 700 pengunjung |
Waterpark Menengah | 5.000 – 15.000 m² | 8 – 15 wahana | Rp 7 – 20 miliar | 700 – 2.000 pengunjung |
Waterpark Besar | 15.000 m² ke atas | 15+ wahana | Rp 20 – 60 miliar | 2.000+ pengunjung |
*Tidak termasuk harga lahan dan modal kerja operasional. Angka aktual dapat bervariasi tergantung lokasi, kondisi tanah, spesifikasi desain, dan pilihan sistem MEP.

Perbandingan skala waterpark: dari mini waterpark 1.000 m² hingga waterpark besar 15.000 m² ke atas — masing-masing dengan kebutuhan investasi dan potensi kapasitas yang berbeda.
Bukan hanya soal total angka — cara Anda mengalokasikan anggaran menentukan kualitas dan profitabilitas jangka panjang waterpark. Berdasarkan proyek-proyek yang kami tangani, ini proporsi yang terbukti menghasilkan waterpark berkualitas dengan operasional yang efisien:
Komponen | Proporsi Ideal | Catatan |
|---|---|---|
Wahana fiberglass + struktur | 30 – 38% | Jangan kurang dari 30% — ini daya tarik utama pengunjung |
Konstruksi sipil | 28 – 35% | Bergantung kondisi dan topografi lahan |
Sistem MEP | 15 – 20% | Jangan dikompromikan — menentukan efisiensi operasional jangka panjang |
Desain + perizinan | 5 – 8% | Investasi yang menghemat biaya jauh lebih besar di tahap berikutnya |
Bangunan pendukung + lansekap | 8 – 12% | Loker, toilet, F&B, tiket box, parkir |
Contingency | 5 – 10% | Wajib ada — selalu ada yang tidak terduga di lapangan |
Dari pengalaman menangani lebih dari 60 proyek, ada empat faktor yang dampaknya paling besar terhadap total biaya akhir — dan sering tidak diantisipasi di awal.
Kondisi tanah. Tanah lunak, lempung, atau dengan muka air tanah tinggi membutuhkan treatment pondasi khusus. Biaya tambahan bisa mencapai 500 juta hingga 2 miliar rupiah hanya untuk pekerjaan tanah. Soil investigation di awal seharga 15–25 juta bisa menghindarkan Anda dari kejutan ini.
Aksesibilitas lokasi. Lokasi yang hanya bisa diakses lewat jalan sempit menambah biaya mobilisasi material secara signifikan. Truk mixer beton dan crane butuh akses jalan minimal 6 meter — jika tidak ada, komponen harus dipecah dan biaya tenaga kerja berlipat.
Lokasi geografis. Proyek di luar Jawa otomatis menanggung biaya pengiriman material dan mobilisasi tim yang lebih tinggi. Untuk proyek di Kalimantan atau Sulawesi, tambahkan 8–15% dari total nilai proyek untuk komponen logistik.
Spesifikasi wahana custom vs standar. Wahana dengan desain custom — bentuk unik, branding khusus, atau dimensi non-standar — bisa menambah 20–40% biaya dibanding wahana dengan spesifikasi standar. Keputusan mana yang tepat bergantung pada positioning dan target pasar Anda.
Ada beberapa komponen yang hampir selalu menjadi target penghematan — dan hampir selalu menghasilkan masalah yang jauh lebih mahal di kemudian hari.
Ketebalan laminasi fiberglass. Wahana yang diproduksi dengan ketebalan di bawah standar 5–8mm terasa lebih murah di awal, tapi umur pakainya jauh lebih pendek dan biaya perbaikan lebih sering. Minta sertifikat QC dan uji ketebalan sebelum menerima wahana dari kontraktor manapun.
Pondasi tower slide. Tower setinggi 12–20 meter menanggung beban dinamis yang jauh lebih kompleks dari beban statis biasa. Menghemat di pondasi tower adalah risiko keselamatan, bukan sekadar risiko bisnis.
Kapasitas pompa. Pompa yang undersized membuat sirkulasi air tidak efektif, kualitas air buruk, dan pengunjung tidak nyaman. Mengganti pompa setelah waterpark beroperasi jauh lebih mahal dibanding memilih spesifikasi yang tepat dari awal.

Survei lokasi adalah langkah pertama yang menentukan — kondisi tanah, topografi, dan aksesibilitas lahan berdampak langsung pada total biaya konstruksi waterpark.
Angka-angka di artikel ini adalah panduan umum — bukan pengganti estimasi spesifik untuk lahan dan konsep Anda. Variabel lokasi, kondisi tanah, topografi, dan desain wahana terlalu besar pengaruhnya untuk bisa diwakili oleh range umum.
Proses yang kami rekomendasikan: mulai dengan konsultasi awal untuk menentukan skala yang realistis sesuai modal, dilanjutkan survei lokasi gratis untuk menilai kondisi lahan, baru kemudian menghasilkan estimasi biaya yang benar-benar akurat dan bisa dipertanggungjawabkan.
